На американской морской ветроэлектростанции Dominion Energy мощностью 2,6 ГВт впервые установлена турбина.

2 февраля 2026

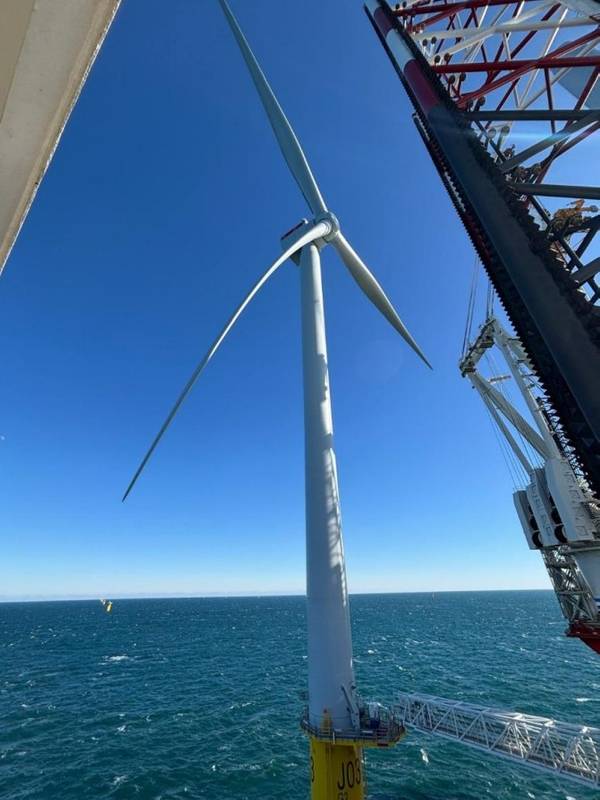

(Фото: Dominion Energy)
(Фото: Dominion Energy)

Компания Dominion Energy завершила установку первой морской ветряной турбины для проекта Coastal Virginia Offshore Wind (CVOW), крупнейшего подобного проекта в Соединенных Штатах.

В заявлении, поданном компанией Dominion Energy 30 января 2026 года, сообщается, что первая турбина для морской ветроэлектростанции мощностью 2,6 ГВт установлена, а подача электроэнергии ожидается в первом квартале 2026 года.

Установка 176 ветротурбин Siemens Gamesa мощностью 14 МВт каждая для этого проекта осуществляется с помощью судна Charybdis , первого в США судна для установки морских ветротурбин, соответствующего требованиям Закона Джонса (WTIV), построенного на верфи AmFELS компании Seatrium в Техасе.

Согласно обновленной информации по проекту, все 176 моноопор установлены, а также 119 переходных элементов из 176, еще 57 ожидают установки. Компания Dominion Energy сообщила, что также проложено 183 км из 418 км межблочных кабелей.

Компания отметила, что на данный момент изготовлено 126 турбинных башен и 121 гондола, при этом 54 башни и 30 гондол прибыли на морской терминал Портсмута, а также завершено изготовление 48 комплектов лопаток, 26 из которых поступили на терминал.

Компания Dominion Energy сообщила, что проект завершен на 71%, что снижает дальнейшие риски.

Ожидается, что третья морская подстанция в рамках проекта будет установлена к концу первого квартала 2026 года, вслед за установкой первых двух, завершенной в марте и ноябре.

30 января 2026 года компания Dominion Energy представила обновленную информацию по проекту CVOW, включая изменения в общей стоимости проекта и ожидаемой дате завершения, которые отражают временную приостановку работ в соответствии с распоряжением Бюро по управлению энергетическими ресурсами океана Министерства внутренних дел США от декабря 2025 года до вынесения предварительного судебного запрета в январе 2026 года, а также дополнительные оценочные затраты, связанные с тарифами.

Сметные общие затраты по проекту CVOW, включая непредвиденные расходы и исключая затраты на финансирование, увеличились с приблизительно 11,2 млрд долларов до приблизительно 11,5 млрд долларов.

Ожидается, что проект будет завершен в начале 2027 года, и после ввода в полную эксплуатацию он сможет обеспечивать электроэнергией 660 000 домов в Вирджинии.
